コラム | 2026年6月26日

倉庫の出荷遅延はなぜ起きるのか?
ー予実管理と作業完了予測で「間に合わない」をなくす

倉庫の出荷遅延・荷待ち問題のイメージ図
この記事でわかること
・出荷遅延・荷待ち問題の一因である「進捗の見えなさ」という構造的な問題
・予実管理とは何か——予定と実績の差をリアルタイムで把握する仕組み
・カットタイム管理と作業完了予測で「間に合わないアラート」を実現する方法
・Nexa Warehouse-Optimizerの予実管理機能(全体進捗・工程詳細・カットタイム状況・進捗推移)の概要

「今日の出荷、間に合いますか?」——倉庫の管理者なら、この問いを毎日どこかで抱えているはずです。午後3時の時点でピッキングが6割しか終わっていない。でもそれが「問題ない進捗」なのか「このまま遅延する」のかが、感覚でしか判断できない。

こうした状況が続く結果、トラックドライバーは倉庫で待たされ、出荷が翌日に持ち越され、顧客クレームにつながります。2024年問題(物流の時間外労働規制)が本格化した現在、ドライバーの荷待ち時間の削減は物流全体の課題として優先度が上がっています。本記事では、この問題の構造と、予実管理・作業完了予測による解決アプローチを解説します。

出荷遅延が「防げない」理由

出荷遅延が繰り返される現場には、共通したパターンがあります。個々のスタッフの意欲や努力の問題ではなく、仕組みの問題です。

  • 各工程(ピッキング・仕分け・梱包など)の進捗が、担当者に聞かないとわからない
  • 「予定数に対して今どれだけ終わっているか」がリアルタイムで見えない
  • 出荷のカットタイム(締め切り時刻)に間に合うかどうかが、直前まで判断できない
  • ボトルネックになっている工程に気づくのが遅れ、応援の手配が後手に回る
  • 過去の進捗データが蓄積されていないため、次のシフト計画に活かせない

根本にあるのは、「予定」と「実績」の差がリアルタイムで見えていないことです。Excelや紙の記録では、現在時点での進捗率や完了予測時刻をリアルタイムに計算し続けることができません。

予実管理とは何か

予実管理とは、「予定(計画値)」と「実績(実際の処理数)」を継続的に比較・追跡する管理手法です。倉庫業務における予実管理の対象は、工程ごとの処理件数です。

たとえばピッキング工程であれば、「今日は500件ピッキングする予定」に対して「現時点で320件完了している」という状態を把握します。単に現在地を知るだけでなく、この差から「残り180件を今のペースで処理すると何時に終わるか」——つまり作業完了予測時刻を算出し、遅延リスクを早期に把握することが重要な目的の一つです。

作業完了予測があれば、出荷カットタイムとの比較が可能になります。「完了予測がカットタイムを超えそう」とわかった時点で、追加人員の手配・工程間の応援指示・顧客への事前連絡など、早い段階での対処ができます。

Nexa Warehouse-Optimizerの予実管理機能

Nexa Warehouse-Optimizerの予実管理機能は、以下の4つの画面で構成されています。それぞれが「どの問いに答えるか」という視点で見ていきます。

① 全体進捗——「今日の倉庫全体は順調か」を一画面で把握する

表示形式:表+横棒グラフ
工程ごとに以下の項目を表形式で表示します。
  • 進捗率:予定数に対する実績数の割合
  • 残数:予定数から実績数を差し引いた残処理件数
  • 目標工程KPI:設定した作業人員数 × 時間あたり処理能力(KPI)
  • 予測残時間(分):残数と目標工程KPIをもとに算出した残作業時間
  • 作業完了予測:現在時刻(または任意の設定時刻)に予測残時間を加えた完了予測時刻

予定数と実績数は横棒グラフでも表示されるため、工程間の進捗のバランスが視覚的に比較できます。実績の基準時刻は「現在時刻(now)」のほか、任意の日時を指定することもでき、過去の特定日時点での状況を振り返る用途にも使えます。

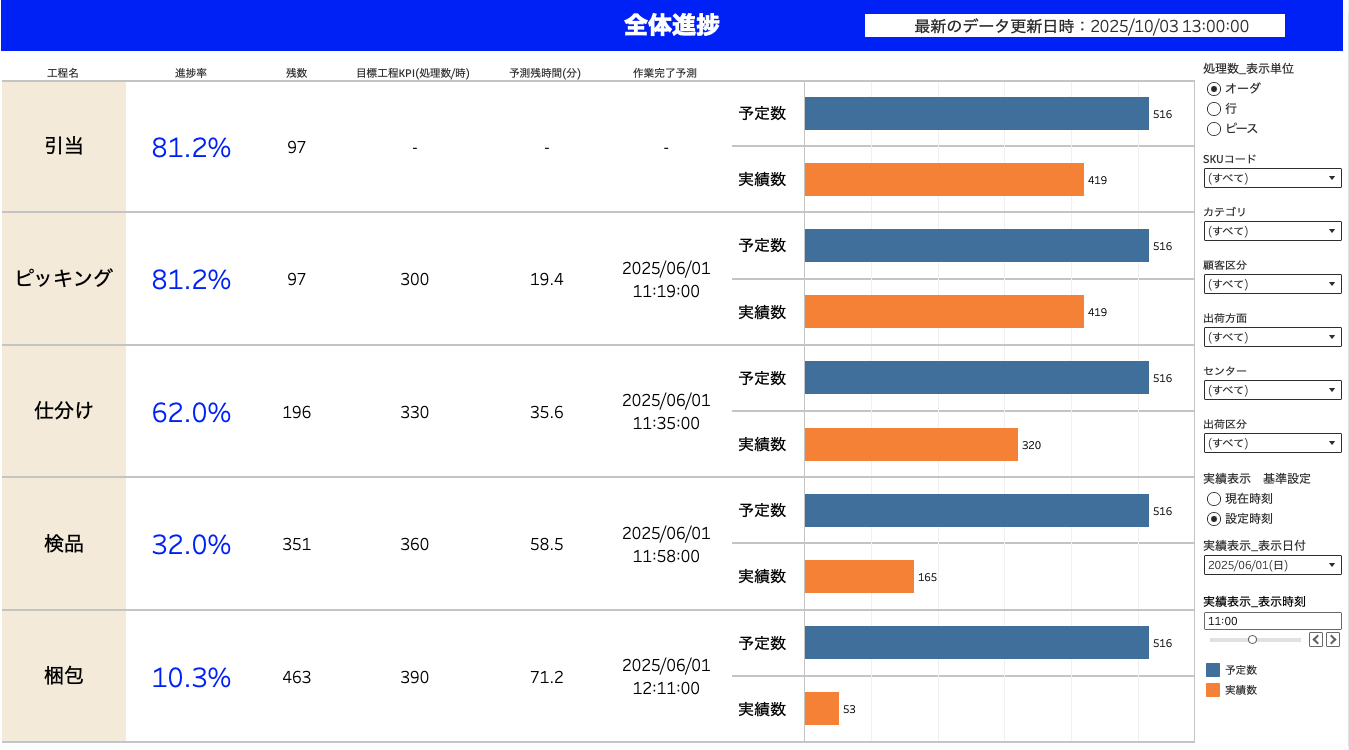

予実管理 全体進捗のイメージ図

② 工程詳細——「この工程の中で何が詰まっているか」をドリルダウンする

表示形式:棒グラフ+集計表
工程を選択すると、その工程の全体進捗と、オーダ単位の詳細進捗を表示します。棒グラフ上のオーダをマウスで選択すると、該当オーダの集計表がその場で展開されます。全体進捗(①)でボトルネック工程を特定したあと、この画面でどのオーダ・どの処理に遅れが生じているかをドリルダウンして確認できます。

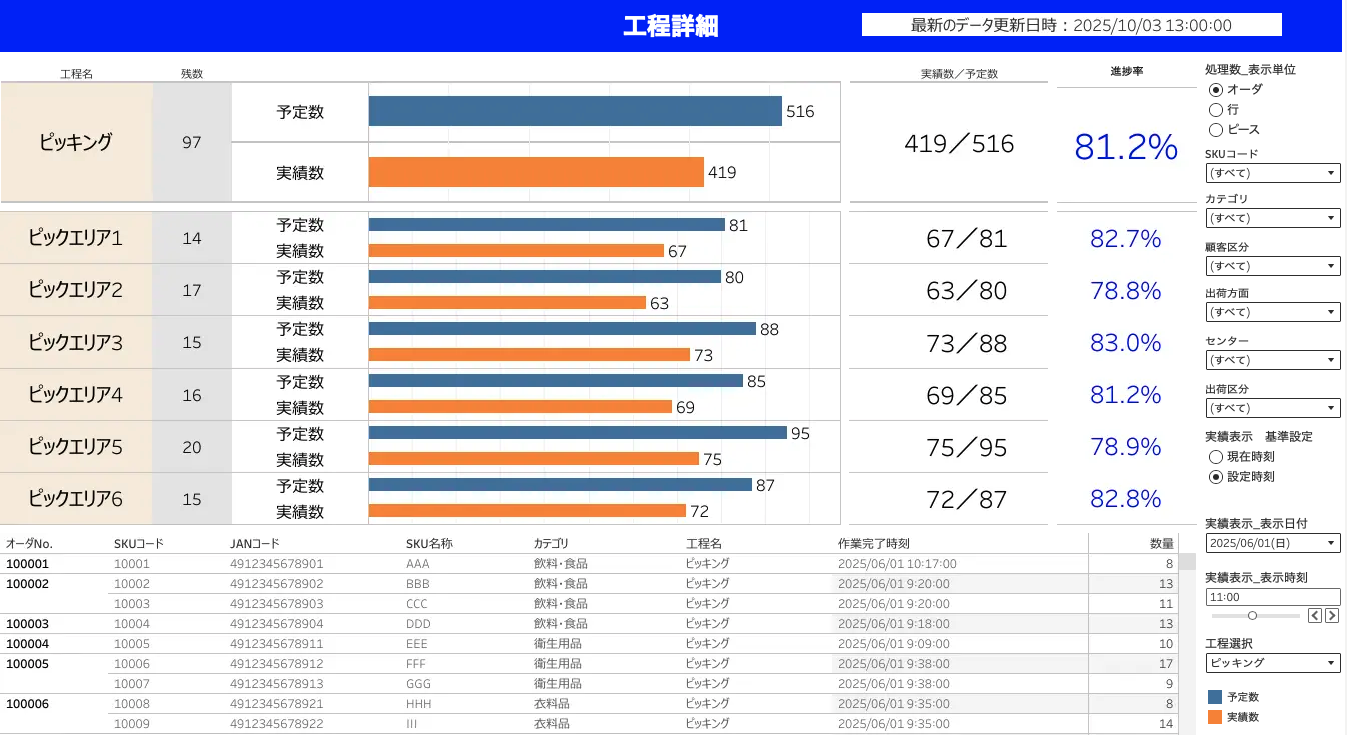

予実管理 工程詳細のイメージ図

③ カットタイム状況——「出荷方面ごとに間に合うかどうか」を色で即断する

表示形式:横棒グラフ(色分け)+アラートパネル

出荷方面(配送先エリア)ごとに、カットタイムと作業完了予測時刻を比較し、状況を3色で表示します。

ステータス 色 条件
順調 緑 完了予測時刻がカットタイムより早く、注意条件にも該当しない
注意 黄 カットタイムまでの余裕が、あらかじめ設定した注意アラート予告時間(分)以内に迫っている
警告 赤 完了予測時刻がカットタイムを超過している

「注意」「警告」状態の出荷方面はアラートパネルに自動集約されるため、複数方面を管理している場合でも対応が必要な箇所だけを素早く確認できます。各方面をクリックすると工程別の詳細が展開されます。

予実管理 カットタイム状況のイメージ図

④ 進捗推移——「どの時間帯に処理が集中・停滞しているか」を時系列で追う

表示形式:棒グラフ+累積折れ線グラフ
指定した日付・工程の実績を、時間軸(15・30・45・60分単位から選択)で棒グラフと累積折れ線グラフで表示します。「午前中は順調だったが午後から処理が止まった」「特定の時間帯に件数が急増している」といった日中の波動パターンが可視化されます。当日の振り返りだけでなく、翌日以降のシフト計画・人員配置の根拠データとしても活用できます。

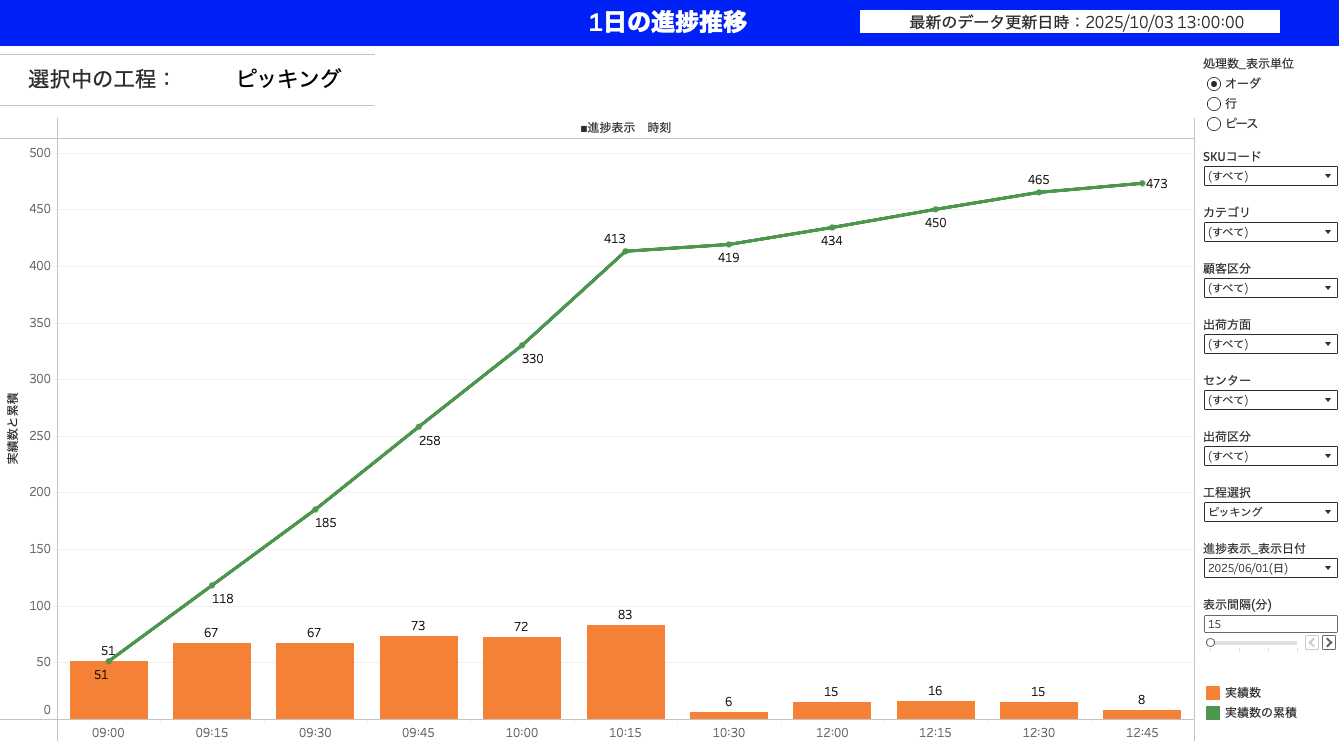

予実管理 1日の進捗推移のイメージ図

予実管理があることで変わること

▼ 予実管理なし
  • 進捗確認のたびに現場に声をかける
  • 完了予測が「たぶん大丈夫」の感覚頼み
  • 遅延に気づくのがカットタイム直前
  • 応援指示が後手に回り間に合わない
  • ドライバーが倉庫で長時間待機
  • 翌日の計画に今日のデータが活かせない
▲ 予実管理あり
  • 工程ごとの進捗率と残数をリアルタイム確認
  • 作業完了予測時刻が自動で算出される
  • カットタイムとの比較でアラートが自動表示
  • 余裕をもって応援・人員再配置を判断できる
  • 荷待ち時間の削減につながる
  • 進捗推移データが翌日の計画に活かせる

KPI可視化との連携

予実管理機能は、KPI可視化機能と一体で使うことで効果が高まります。KPI可視化機能(作業工程スループット・作業員生産性など)が「誰が・どの工程でどれだけ処理しているか」という能力側のデータを提供するのに対し、予実管理機能は「今日の出荷に間に合うか」という進捗側のデータを提供します。

たとえばカットタイム状況画面で「警告」が出た工程に対して、作業員生産性画面でその工程の生産性ランキングを確認し、生産性の高い作業員を応援に回す——というデータ連携した判断が可能になります。勘と経験に頼っていた現場対応が、データに基づく意思決定へと変わります。

「今日の出荷、間に合うか」をデータで判断したい方へ

Nexa Warehouse-Optimizerの予実管理機能は、既存の作業データをもとに工程別の進捗率・作業完了予測・カットタイムアラートをリアルタイムで提供します。
まずはお気軽にご相談ください。

お問い合わせはこちら
